안녕하세요!
이번 포스팅에서는 "Hyper-V 가상 컴퓨터 복원 오류(가상 컴퓨터 상태를 복원하지 못했습니다) 조치" 사례에 대해 알아보겠습니다.
Hyper-V Host 자체 이슈로 재부팅이 발생했다고 가정하겠습니다. 그러면, 실행중인 가상 컴퓨터들은 어떻게 될까요?
정답은 각각의 가상 컴퓨터의 설정에 따라 달라집니다.

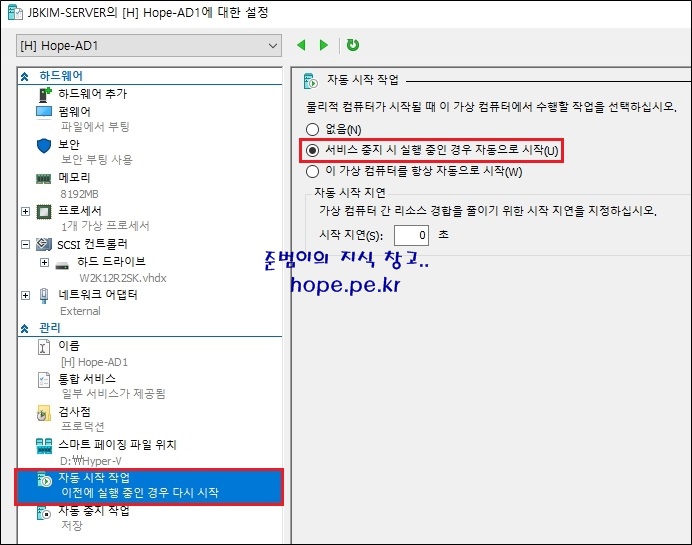

기본 옵션은 '서비스 중지 시 실행 중인 경우 자동으로 시작'으로 설정되어 있기에, Hyper-V Host가 재부팅 되었으면 가상 컴퓨터는 자동으로 시작되어 정상적인 서비스를 하고 있어야 합니다.

몇일전 저의 집에서 운영중인 Hyper-V Host가 갑작스런 정전으로 재부팅되는 일이 있었습니다. 그리고 Host 내에는 여러대의 가상 컴퓨터를 운영중이였습니다.

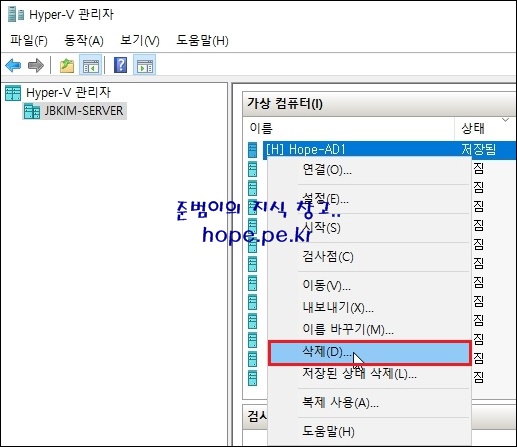

위에서 설명드린데로, 대부분의 가상 컴퓨터가 자동으로 시작 되었지만, 특정 가상 컴퓨터 한대가 자동 시작되지 못하고, '저장됨' 상태 였습니다. 그리고 '저장됨' 상태에서 시작도 안되고 복원도 안되는 현상이 발생 했습니다.

그럼~ 지금부터, 위와 같은 증상의 가상 컴퓨터를 조치한 사례에 대해 공유 드리겠습니다!
일반적으로 저장된 가상 컴퓨터는 '시작' 을 클릭하면, 저장된 시점으로 복원이 되야합니다.

하지만 복원이 되지않고 '선택한 가상 컴퓨터를 시작하는 동안 오류가 발생했습니다.' 오류창이 발생하네요;

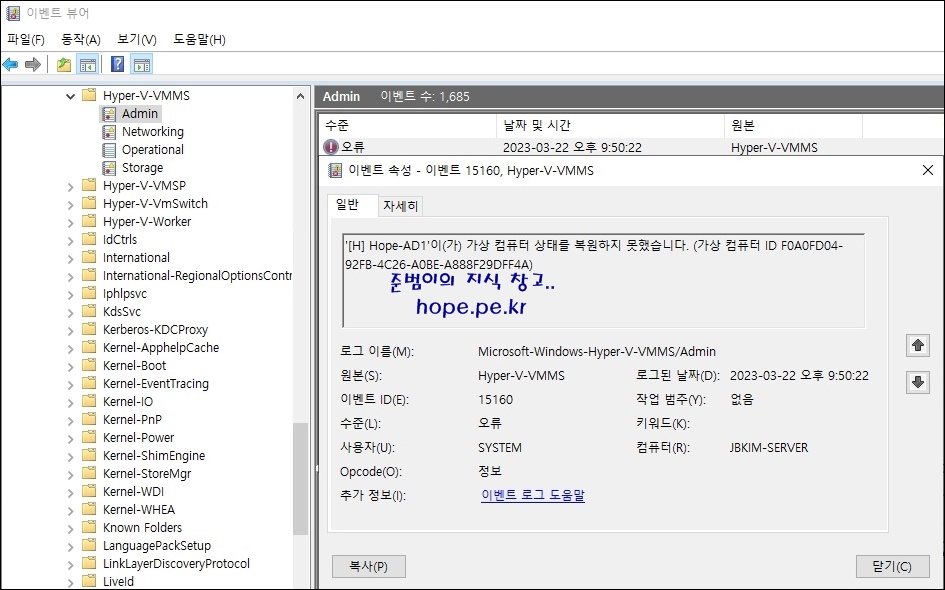

Hyper-V-VMMS 이벤트 뷰어에서, Event ID 15160을 확인할 수 있었습니다.

그리고 문제가 발생한 가상 컴퓨터의 설정을 보면 처음보는 경고 메세지가 가득하더군요.
1) 펌웨어 - 이 창을 열 때 가상 컴퓨터가 다음 상태였기 때문에 일부 설정을 수정할 수 없습니다. 저장됨. 사용할 수 없는 설정을 수정하려면 가상 컴퓨터를 종료한 후 이 창을 다시 여십시오.

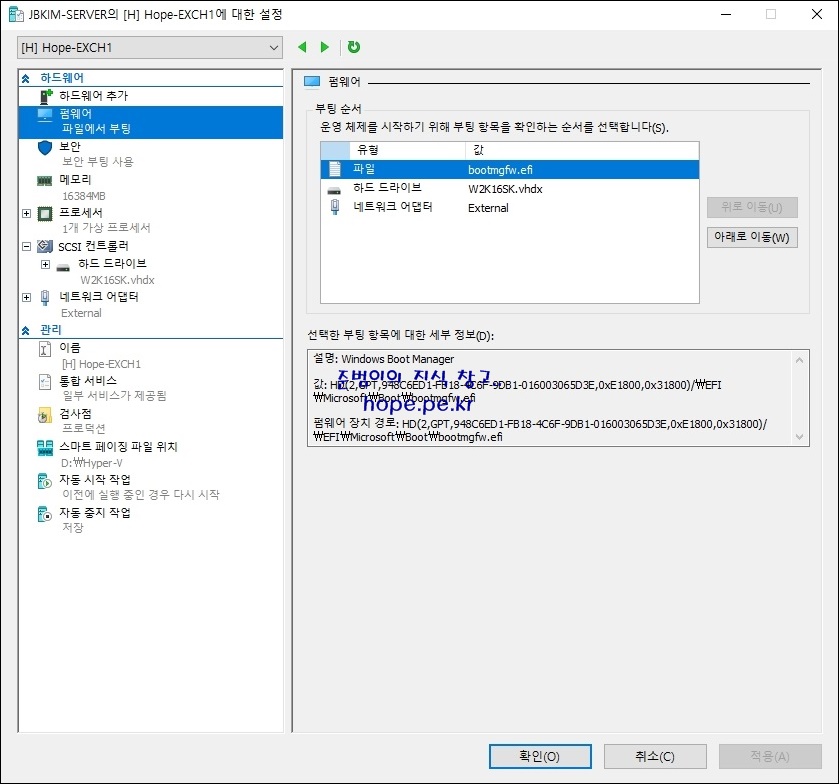

cf) 정상적인 가상 컴퓨터의 '펌웨어' 설정 화면

2) 보안 - 개체를 찾을 수 없어서 Hyper-V가 'Host' 컴퓨터의 개체에 액세스하는 동안 오류가 발생했습니다. 개체가 삭제되었거나 작업을 수행할 수 있는 권한이 없을 수 있습니다. 컴퓨터에서 가상 컴퓨터 관리 서비스가 실행되고 있는지 검증하십시오. 서비스가 실행 중이면 [관리자 권한으로 실행'을 사용하여 작업을 다시 수행해 보십시오.

cf) 정상적인 가상 컴퓨터의 '보안' 설정 화면

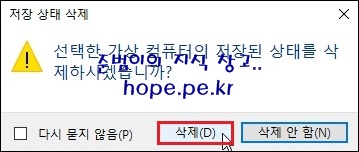

이번에는 저장된 상태를 삭제 해봤습니다.

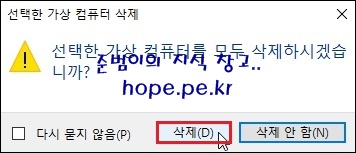

'삭제' 를 클릭하였으나,

이번에도 유사한 에러 메세지 '선택한 가상 컴퓨터의 저장된 상태를 삭제하는 동안 오류가 발생했습니다.' 가 발생 합니다.

전부 다 처음 보는 증상이라, Chat GPT와 구글링의 도움을 받아봤지만.. 별다른 솔루션을 찾을 수가 없었습니다. 😥
몇시간을 고민 고민 후 그냥 삭제 후 재구성 하기로 마음을 먹습니다;;
cf) 하필 이중화 구성이 되어 있지 않은 AD 서버에 문제가 발생해서, AD 환경을 모두 재구성해야 합니다. ㅜㅜ
앞으로는 꼭 이중화 구성을 하기로;;
혹시나 하는 마음에, 해당 가상 컴퓨터를 삭제 후 기존 가상 하드 디스크 사용으로 가상 컴퓨터를 새로 생성해보기로 합니다.
먼저 '삭제' 를 진행합니다.

'삭제' 를 클릭 후

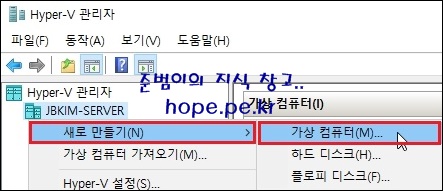

가상 컴퓨터를 새로 만듭니다.

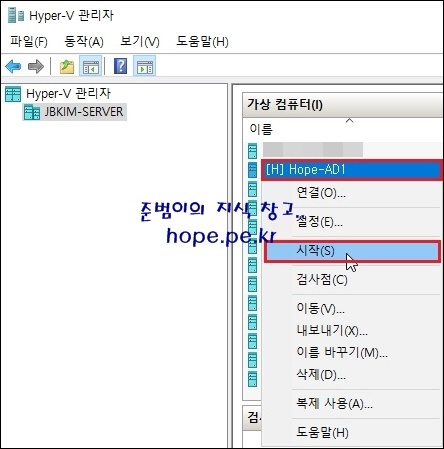

그리고 조마조만한 마음으로 '시작' 을 클릭 합니다.

오~옷! 부팅을 하니, '시스템 종료 이벤트 추적기' 창이 떠있고, 컴퓨터가 예기치 않게 종료된 이유는 무엇입니까? 메세지가 표시됩니다. 해당 메세지가 이렇게 반가운 경우는 또 처음이네요.

가상 컴퓨터 상태를 살펴 봅니다. 네트워크 구성 정보가 풀려 있어 IP 정보를 재입력 한거 외에는 특이사항이 없어 보입니다.
(계속 테스트를 해봐야겠지만) 다행히도 수동으로 가상 컴퓨터를 복구 한 것 같습니다. 😊
이상으로 "Hyper-V 가상 컴퓨터 복원 오류(가상 컴퓨터 상태를 복원하지 못했습니다) 조치" 사례에 대해 알아보았습니다.
감사합니다.
